事例01
ジオタワー大阪十三

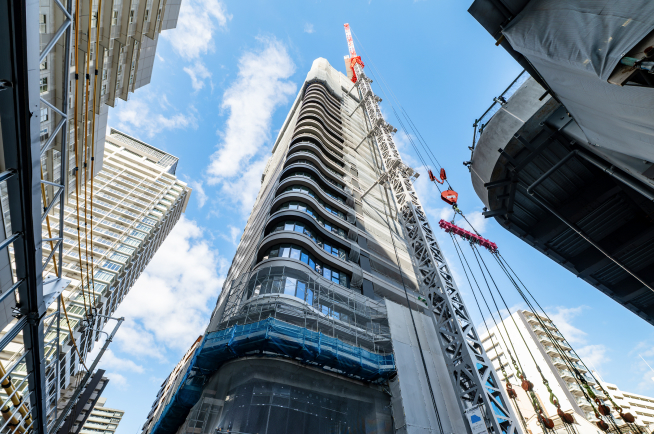

地上100M制御層
HIRC超高層マンション
短サイクル工程構築への取組み

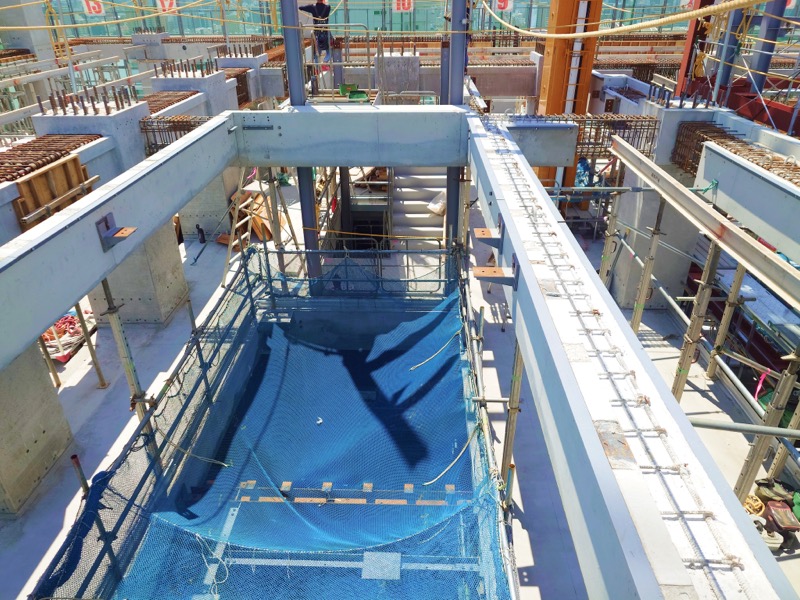

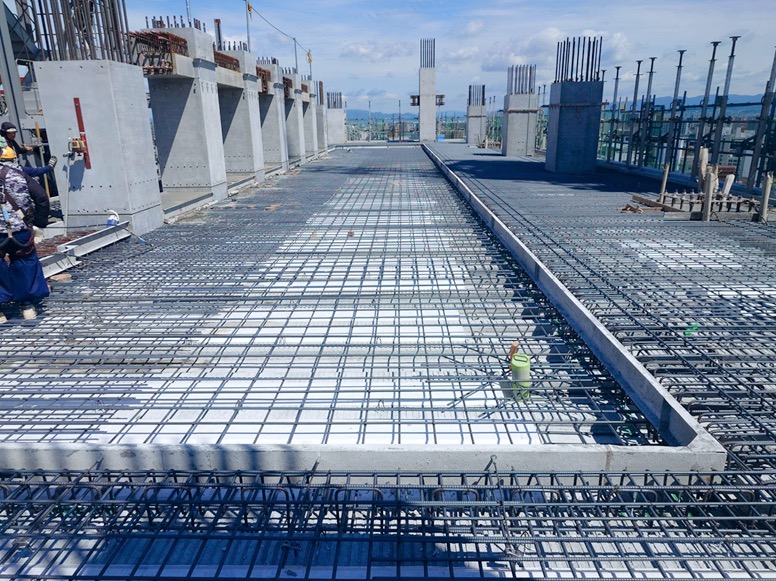

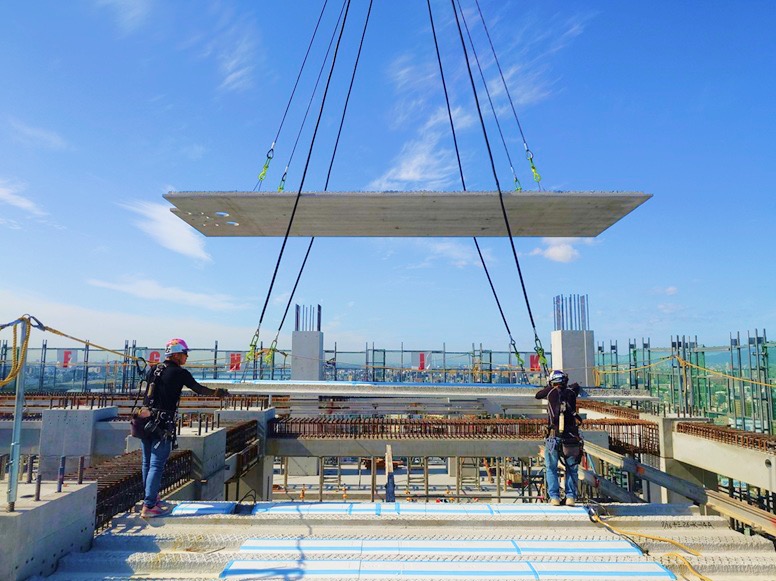

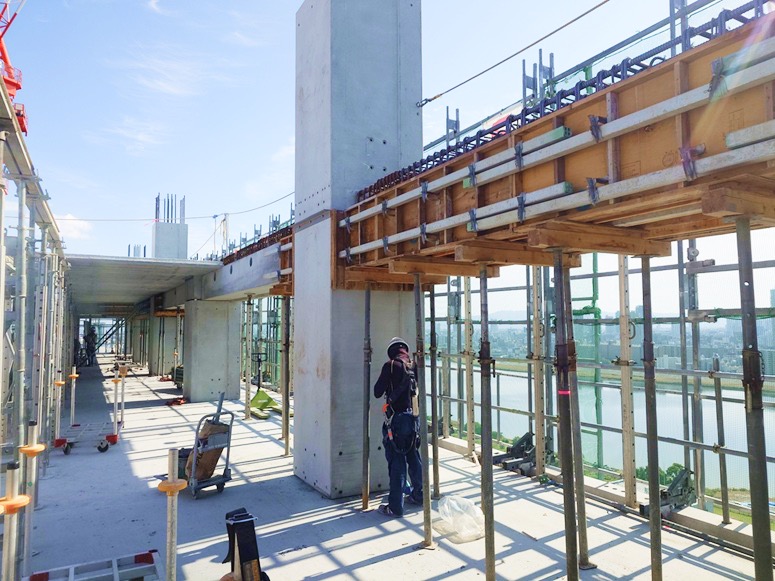

関係業者との連携、計画的な工法の選定により、当初は困難と予想されていたサイクル工程の躯体施工を実現。
PC・型枠一体の多能工施工、最適な合理化案を提案し、工程が遅れることなく円滑に進み、完工に至りました。

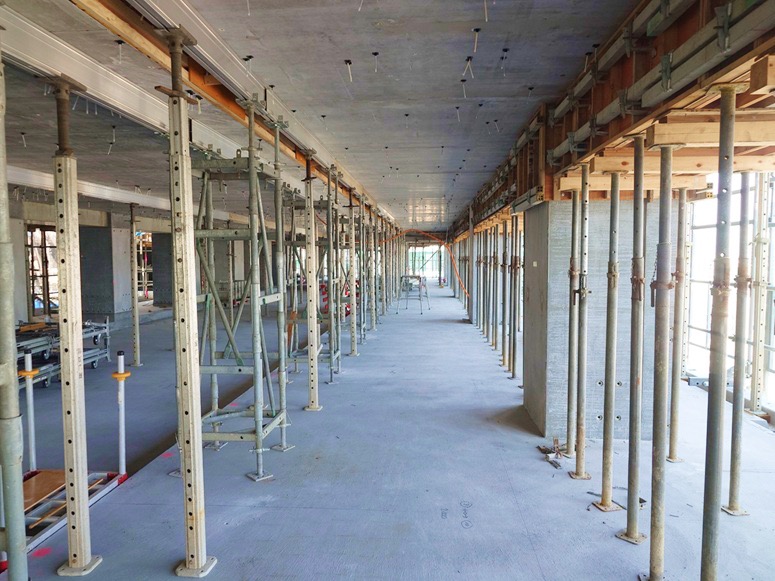

職人の高度な技術力

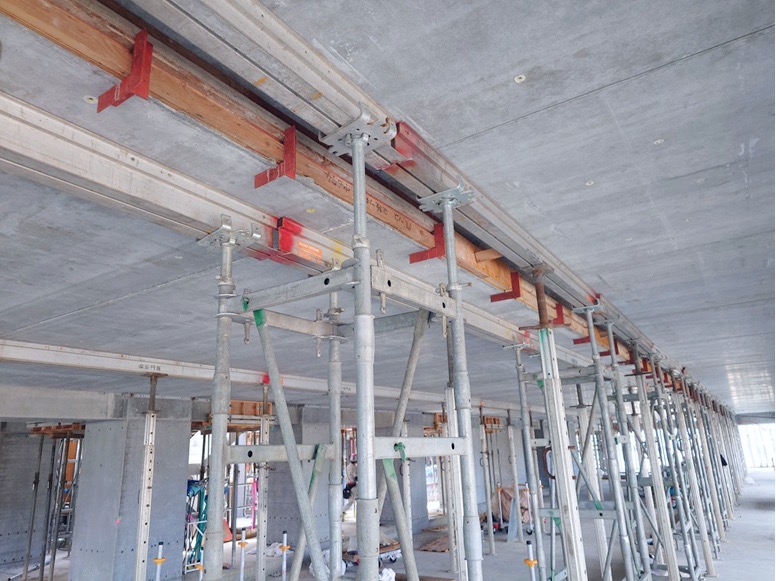

熟練された技術をもとに、支保工計画、玉掛け作業手順、環境を含めた事前検討を充実させることで円滑な作業、安全を確保しました。
高度な職人技と施工管理能力により、複雑な工法にも確実に対応できることを実証できました。
現場の課題を解決したアイデア

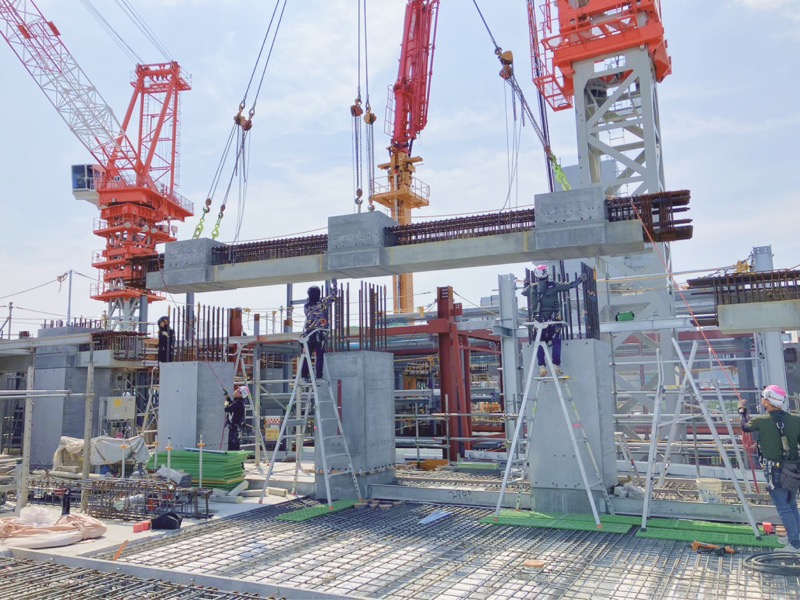

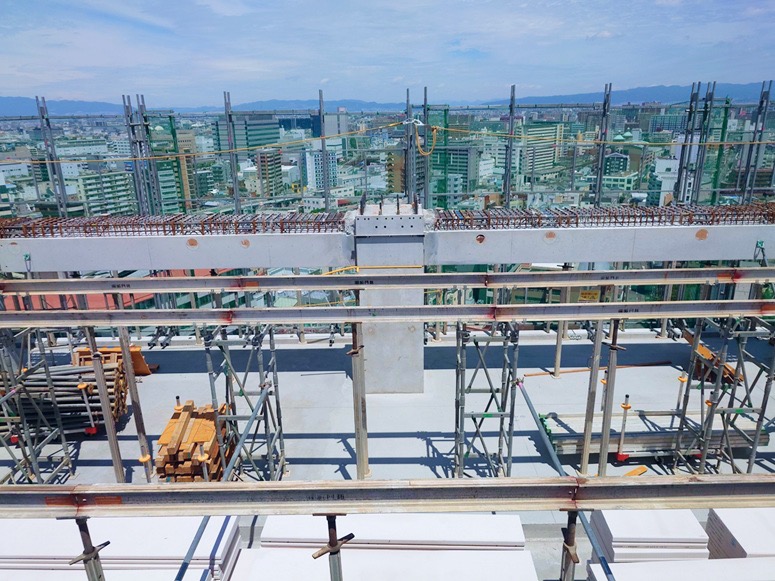

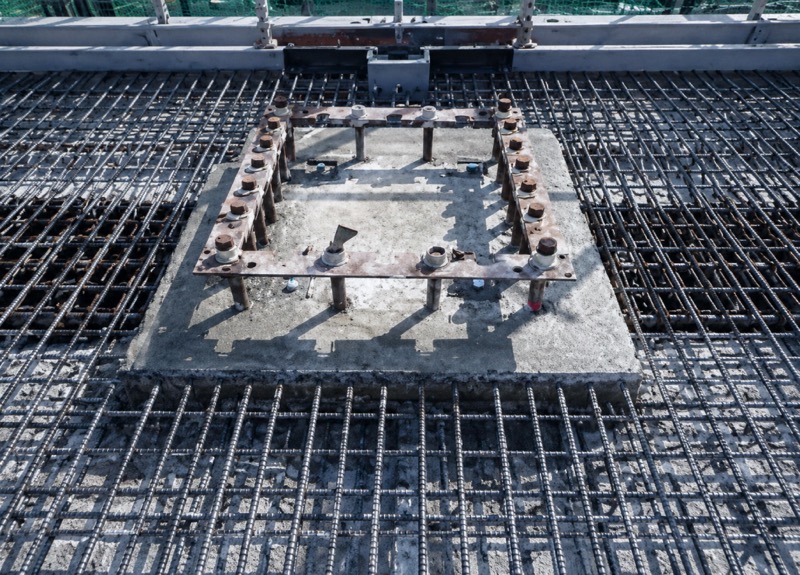

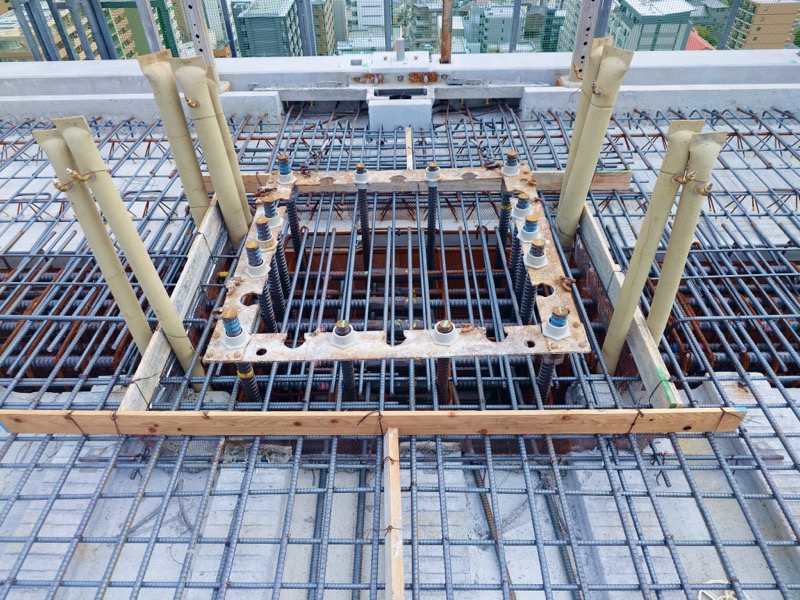

柱PCを先行設置出来るように柱脚部を先行施工。
段差を鋼製枠の採用。
スラブ(FR版)の段差裏を型枠アングル固定。
ちょっとした工夫でサイクル工程を円滑に工夫した一例です。
事例02
芦屋ベイコート倶楽部
チャペル棟
豪華客船のようなホテルに寄り添う、
クルーザーをイメージしたチャペル棟

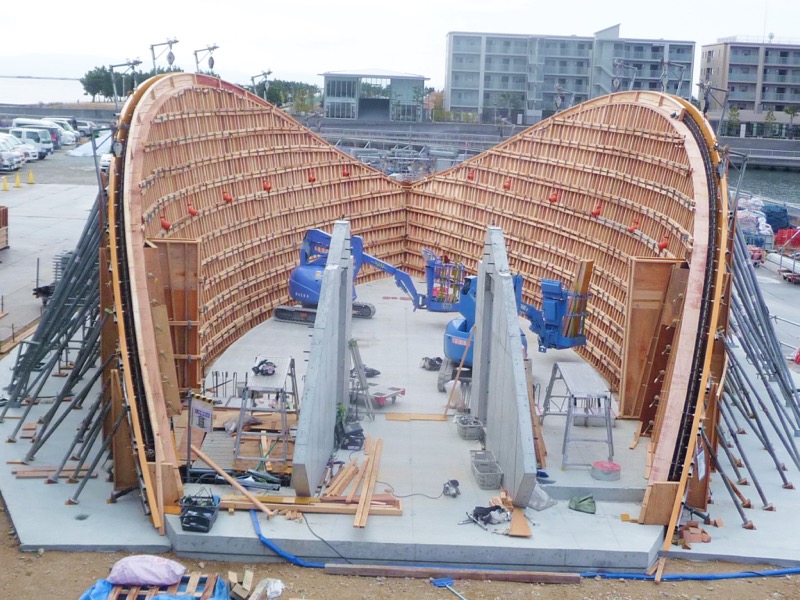

船形躯体の試作

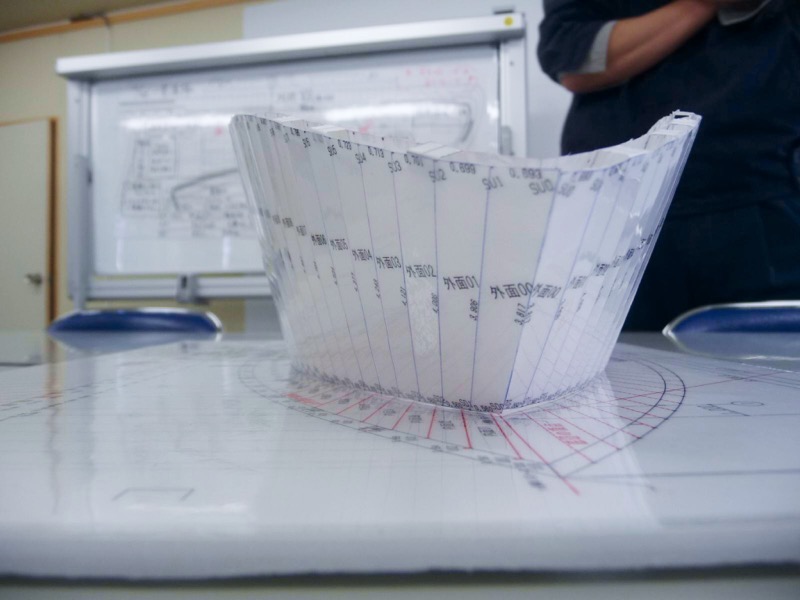

まずは船形躯体をイメージするために弊社で、1/100模型を作製しました。
通常の船のように内部に骨格を組み、横板で組み上げる事が出来ないか検討しましたが、湾曲した三次元的曲線にパネル割が上手くいきません。

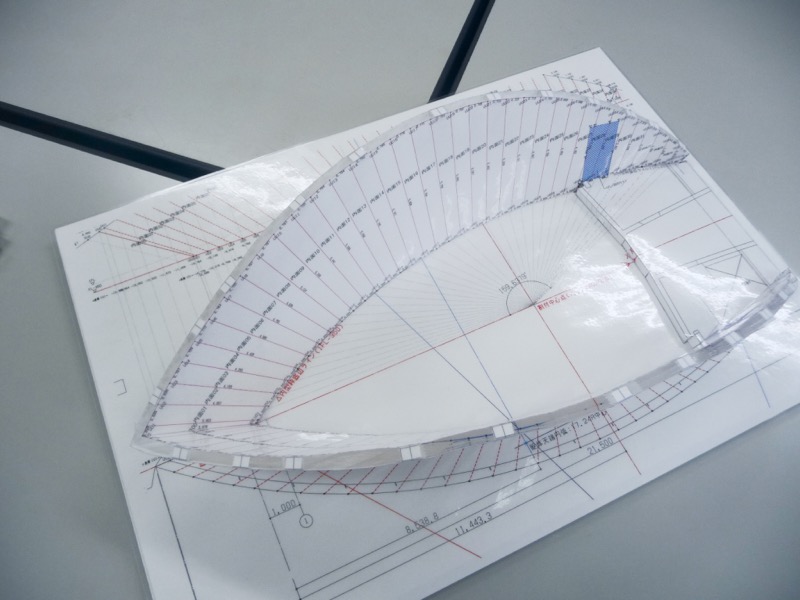

そこで考え方を変え、各交点を座標化し距離及び角度を算出、展開図を作成しました。
湾曲を表現する

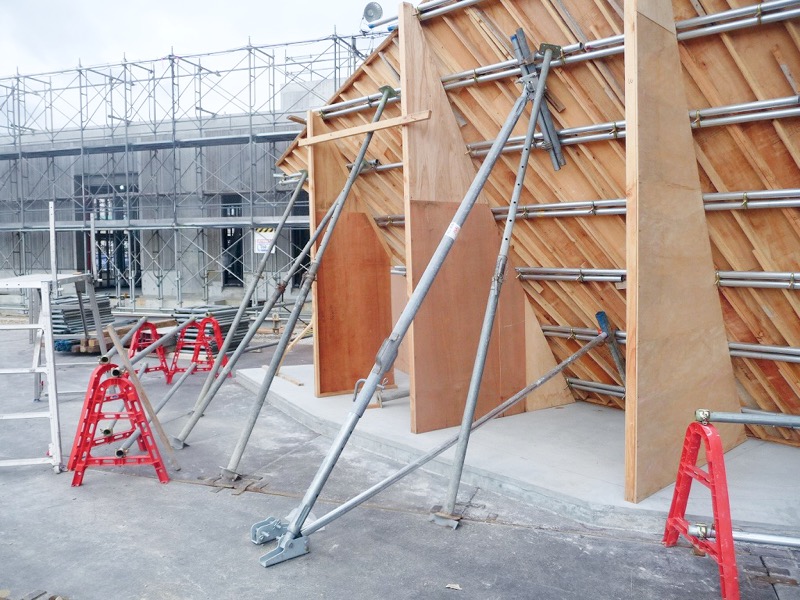

その後検討を重ね、さまざまな曲線と高さに対応出来るように建ちの調整可能な支保工を模索しました。
押し引きが1本で施工できるサポートを採用する案に決定。

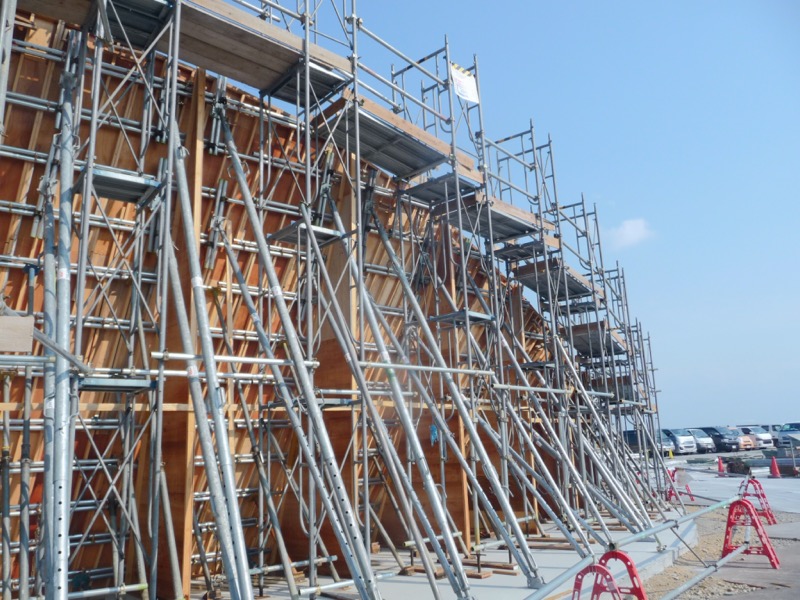

コンクリート打設足場はサポートの間に枠組足場を組立てる計画としました。
型枠の精密な調整

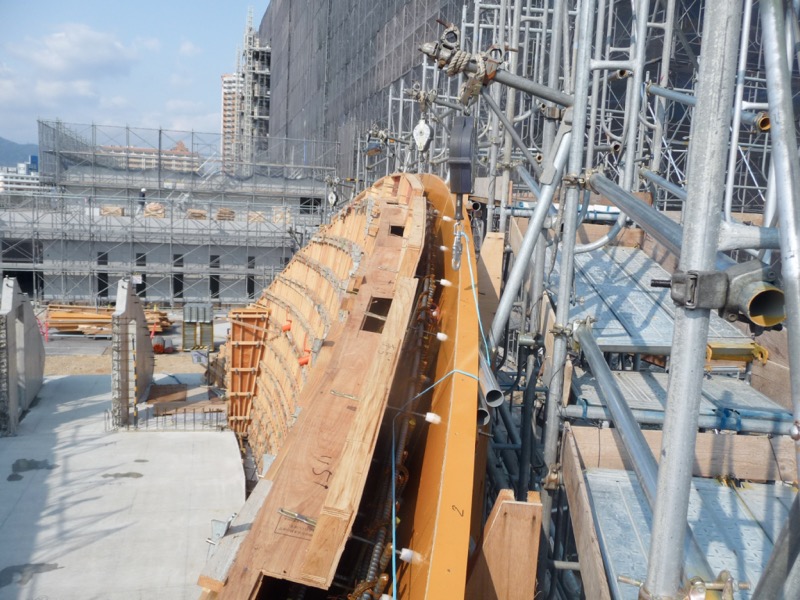

外部の固めには湾曲に馴染むよう、関西ではあまり使用しない単管を採用。

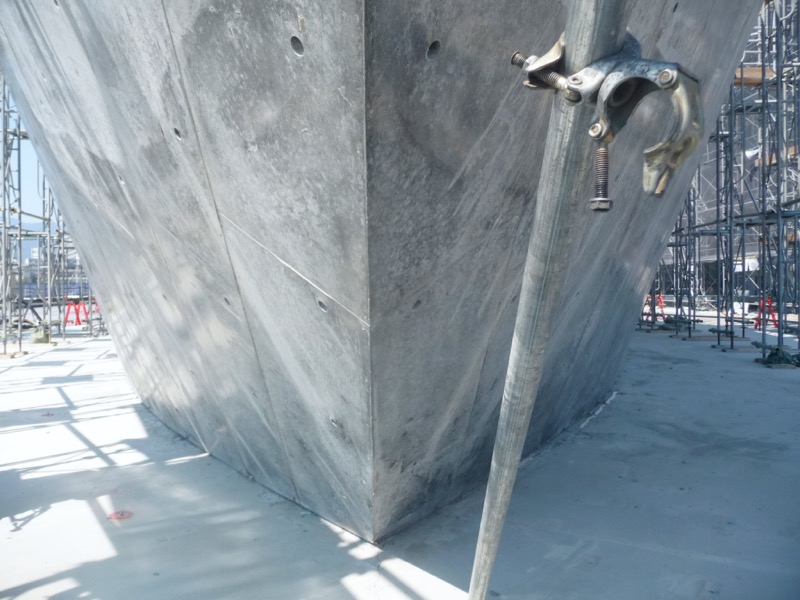

外周の湾曲を算出し、単管を曲げ、型枠を固めました。
船のイメージを保ちつつ、三次元的な曲面と勾配の保持に注意を払い建込みます。
その他事例一覧
-
京都府
教育施設
龍谷大学
-
兵庫県
医療施設
兵庫医科大学病院
-
大阪府
複合施設
ジオタワー大阪十三
-
大阪府
複合施設
オービック御堂筋ビル
-
滋賀県
運動施設
金亀公園
-
長崎県
競技施設
長崎スタジアムシティ
-
京都府
競技施設
京都府立京都スタジアム
-
兵庫県
大型倉庫
GLP尼崎Ⅳ
-
京都府
教育施設
佛教大学
-
京都府
大型倉庫
SOSiLA京都久御山
-
京都府
教育施設
同志社大学
-
大阪府
共同住宅
ブランズタワー大阪梅田
-
大阪府
大型倉庫
DPL高槻
-
大阪府
研究施設
テクノ・ラボ大阪
-
兵庫県
共同住宅
市営若草住宅
